Požarevac obnavlja toplifikacionu mrežu, deo radova odložen za narednu sezonu

LOKALNE VESTI
Autor: Hit radio
Izvor: Hit radio
Čet, 14.08.2025
0

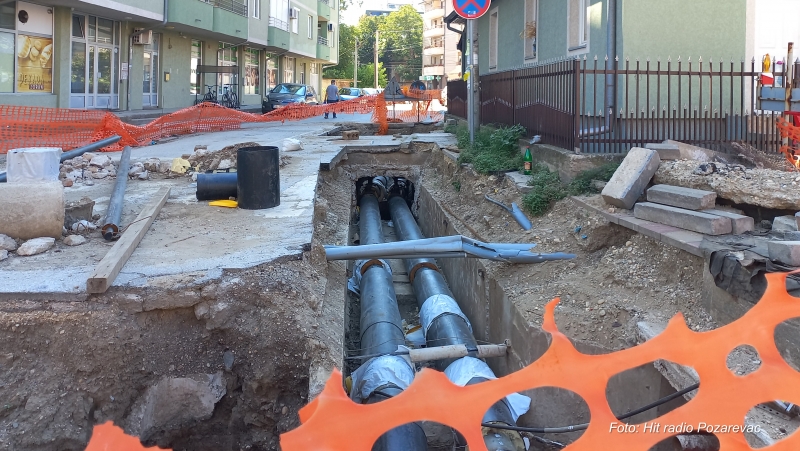

JP „Toplifikacija“ Požarevac intenzivno radi na održavanju i rekonstrukciji postojećeg sistema kako bi grad bio spreman za narednu grejnu sezonu. U toku su remonti, zamena dotrajalih toplovoda i proširenje kapaciteta.




Radovi su počeli odmah po završetku prethodne grejne sezone, potvrdio je Zlatko Cvejić, izvršni direktor tehničkih poslova u JP „Toplifikacija“ Požarevac. „Uveliko se obavljaju remontni radovi koji prethode pripremama za narednu grejnu sezonu. Na više lokacija u gradu radimo na rekonstrukciji cevovoda, naročito onih koji su dotrajali i sa kojima smo prethodne sezone imali problema i havarija“, rekao je Cvejić.


Deo planiranih kapitalnih investicija morao je da bude odložen. „Ove godine smo imali veliki plan i deo toga ćemo uspeti da realizujemo. Nažalost, jednu značajnu investiciju, koja se odnosi na zamenu toplovoda u delu ulice Lole Ribara i delu Šumadijske ulice, moraćemo da pomerimo za narednu sezonu. Ova javna nabavka je završila na zaštiti prava ponuđača i postupak je okončan. Dobili smo potvrdu da žalba nije bila osnovana, ali je izgubljeno dragoceno vreme, pa se nadam da će radovi biti realizovani naredne remontne sezone“, istakao je on.




U međuvremenu, nastavljeni su radovi na drugim lokacijama, uključujući ulicu Radomira Milenića Rusa i raskrsnicu Svetosavske, Dositejeve i Braničevske, koji su se zbog problema na terenu malo odužili. Posebno je značajna zamena toplovoda na ulazu u grad, od Triangla do fabrike Morava. „Radi se o cevovodu iz ranih perioda, smeštenom u kanalu, sa kojim smo prošle grejne sezone imali problema. Trenutno je u toku prva faza izmene, a zatim sledi nastavak radova. Do početka grejne sezone biće spreman za rad“, rekao je Cvejić.


U planu je i zamena dela cevovoda kroz gradski park, sve do zgrade Načelstva. Materijal je spreman, ali je postupak javne nabavke ponovljen zbog nepotpune ponude ponuđača. „Za petnaest dana očekujemo otvaranje ponuda i nadamo se da ćemo dobiti odgovarajuću ponudu kako bismo radove završili u predviđenom roku“, dodao je Cvejić.


Pored zamene cevovoda, u toku su i radovi na tri toplopredajne stanice: „Pokret Gorana“, „Pik“ i „Elektromorava“. „Rekonstrukcija je u punom jeku, a radovi će biti završeni do početka grejne sezone“, istakao je on.


Proširenje toplifikacione mreže odvija se u ulici Cane Babović, gde se povezuje donji i gornji deo zone. „U ovoj fazi priključićemo verovatno samo nekoliko korisnika, dok će se sama zona širiti kada se obezbede dodatna sredstva“, rekao je Cvejić.


Radovi su u toku i u naselju Ćirikovac, gde se završava poslednja faza distributivne mreže za korisnike sa desne strane regionalnog puta. „Pošto je u pitanju državni put, potrebno nam je odobrenje Puteva Srbije i Ministarstva saobraćaja, što malo usporava radove. Očekujem da će rešenje biti izdato u narednim danima kako bismo nastavili punim kapacitetom“, zaključio je Cvejić.
